Dans quel ordre rénover une pièce : plafond, murs et sol ?
Plafond, murs, sol : le bon ordre dépend des supports et des finitions choisies. Voici les étapes à organiser pour limiter la poussière, protéger les ouvrages terminés et éviter les reprises inutiles.
Peindre les murs avant de déposer un ancien sol peut obliger à reprendre une finition toute neuve. Poser un revêtement trop tôt peut aussi l’exposer aux poussières, aux projections et aux passages. Pour remettre une pièce en état, je commence donc par organiser les étapes : traiter les causes des désordres, réaliser les travaux salissants, puis avancer vers les finitions en protégeant ce qui est terminé.
1. Définir les usages et les finitions souhaitées
Avant de choisir une peinture ou un revêtement de sol, je vous invite à préciser l’usage de la pièce. Une chambre, un séjour ou une pièce exposée aux projections d’eau ne présentent pas les mêmes contraintes d’entretien et d’utilisation.
Les choix de finition influencent aussi la préparation. Un mur destiné à recevoir une peinture demande une préparation adaptée à son état et au rendu recherché. De même, un carrelage et un sol souple n’imposent pas nécessairement les mêmes exigences au support.
C’est également le moment de repérer les changements souhaités dans l’aménagement : emplacement des meubles, besoins en prises ou éventuels points d’eau. Les modifications électriques et de plomberie sont confiées aux professionnels concernés. Je les prends en compte dans l’organisation des travaux pour que leurs interventions soient coordonnées avant la fermeture des parois.
2. Examiner les supports avant de les recouvrir
Je vérifie ensuite l’état apparent du plafond, des murs et du sol : revêtements décollés, peinture qui s’écaille, parties friables, fissures, traces d’humidité ou irrégularités. L’objectif est de distinguer ce qui peut être conservé de ce qui demande une réparation ou une dépose.
Une humidité persistante ne se règle pas simplement avec une nouvelle peinture. Il faut en rechercher la cause avant de recouvrir. Une fissure préoccupante nécessite également un examen adapté, avec l’avis d’un professionnel compétent si nécessaire.
Pour le sol, la stabilité, la propreté, la planéité et l’humidité du support font partie des points à examiner selon le revêtement prévu. Un matériau neuf ne corrige pas à lui seul un support dégradé.
3. Vider la pièce, protéger les accès et effectuer les déposes
Une pièce vide facilite les déplacements et limite les risques pour le mobilier. Si certains éléments doivent rester, leur position et leur protection sont à prévoir dès le départ.
Je prévois aussi la protection des accès et des zones traversées : la poussière et les passages ne s’arrêtent pas à la porte de la pièce. Si le sol existant doit être conservé, sa protection doit être adaptée aux travaux à venir.
Les déposes nécessaires interviennent ensuite, avant les finitions : anciens revêtements, plinthes ou éléments à remplacer, selon ce qui a été retenu. Elles permettent parfois de découvrir des défauts jusque-là cachés. Il faut alors ajuster la préparation plutôt que poursuivre sur un support inadapté.
4. Réaliser l’isolation, la plâtrerie et la préparation des supports
Lorsque le projet le prévoit, les travaux d’isolation et de plâtrerie prennent place avant les finitions décoratives. Les interventions des professionnels de l’électricité ou de la plomberie doivent être coordonnées à ce stade, avant de fermer les parois concernées.
Viennent ensuite les préparations nécessaires : réparations, rebouchages, enduits, ponçage ou préparation du support de sol. Leur nature dépend de l’existant et des produits qui seront appliqués.
Je cherche à regrouper les opérations poussiéreuses avant les finitions. Après le ponçage, un dépoussiérage soigné est indispensable. Les temps de séchage indiqués pour chaque produit doivent être respectés, ainsi que les conditions d’application : une surface sèche au toucher n’est pas forcément prête à recevoir la couche ou le revêtement suivant.
5. Organiser la peinture et le sol selon les matériaux
Pour la peinture, je travaille généralement du haut vers le bas : plafond, puis murs. Cela limite les projections sur les surfaces déjà terminées. En revanche, la place du revêtement de sol dans le planning dépend du chantier.

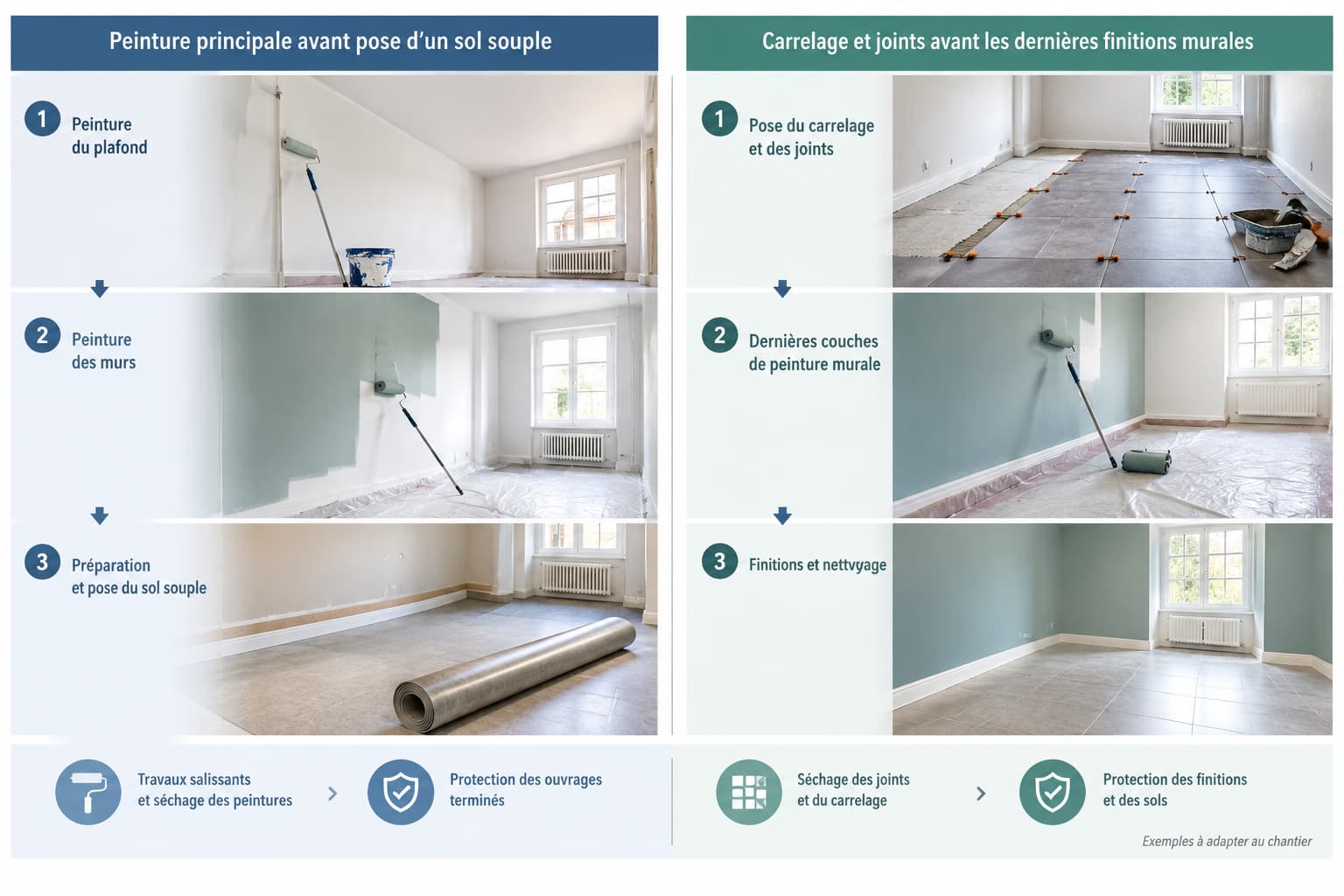

- **Avec un sol souple**, je privilégie généralement la réalisation des travaux salissants et de l’essentiel de la peinture avant sa pose. Le support doit être préparé et suffisamment sec selon les prescriptions des produits utilisés.
- **Avec un carrelage**, la pose et les joints peuvent prendre place avant les dernières couches de peinture murale, afin de ne pas salir une finition achevée. Il faut ensuite respecter les temps d’attente prescrits avant circulation et protection.
- **Avec un sol conservé**, une protection adaptée reste nécessaire pendant les travaux, avec une vérification régulière de son état.
La règle n’est donc pas « toujours le sol en dernier ». Je définis plutôt un enchaînement qui tient compte des poussières, des projections, du séchage et des passages. Tout ouvrage terminé doit être protégé avec un dispositif compatible avec sa finition, sans enfermer prématurément l’humidité ni risquer d’arracher une peinture récente.
6. Terminer les détails et préparer votre demande de devis
Les plinthes, les raccords et les retouches font partie des dernières étapes. Selon leur matériau et leur finition, leur préparation peut être anticipée, puis complétée après la pose. Je termine par les vérifications et le nettoyage, avec un retrait soigneux des protections.
Pour préparer mon intervention à Grand Bourgtheroulde et dans les environs, voici les informations utiles à joindre à votre demande de devis :
- les dimensions de la pièce, dont la hauteur sous plafond ;
- des photos d’ensemble et des détails des zones abîmées ;
- l’état apparent des murs, du plafond et du sol ;
- les matériaux et finitions souhaités ;
- la précision « pièce occupée » ou « pièce vide » pendant les travaux.
Ces éléments m’aident à comprendre votre projet, sans remplacer l’examen des supports sur place.
[Note éditoriale avant publication : intégrer des liens vers les pages « rénovation intérieure », « isolation et plâtrerie », « peinture » et « revêtements de sol » aux passages correspondants, uniquement si ces pages existent et après vérification de leurs adresses.]
En résumé, je conseille de décider des finitions avant de commencer, de vérifier les supports, puis de réaliser les déposes et les travaux poussiéreux avant les finitions. L’ordre entre peinture et sol s’adapte aux matériaux retenus. À chaque étape, respecter les séchages et protéger les ouvrages terminés aide à limiter les reprises inutiles.
